作为一名长期关注工业设备领域的小编,今天我想和大家聊聊SZS型水管锅炉的安装与调试。锅炉作为许多工厂的动力核心,其安装与调试的规范性直接关系到后续运行的安全与效率。我们以杭州华源前线生产的SZS型水管锅炉为例,来梳理一下这个过程。

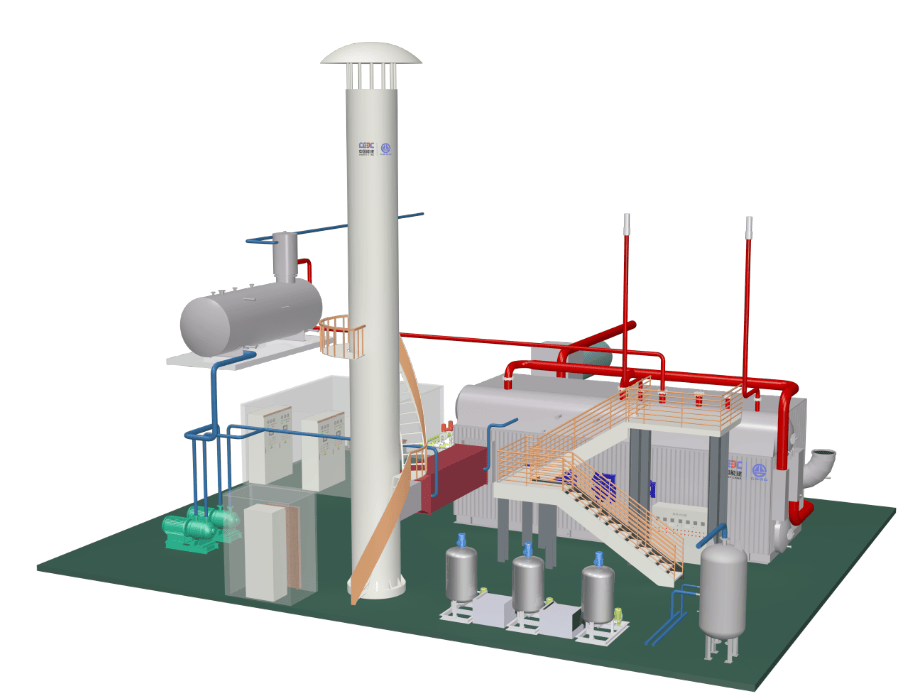

在开始具体步骤前,我们先对这款锅炉有个基本了解。SZS型水管锅炉通常作为启动锅炉,在工业企业中应用广泛,主要用于满足大机组启动时的用汽、用热需求,例如进行管道酸洗、设备预热等工艺。这类锅炉对启动速度、停机维护的简便性、自动化控制水平以及应急响应能力都有较高要求。
它的结构设计颇具特点:
1.它采用双锅筒、自然循环的D型布置方式,结构紧凑。
2.炉膛部分使用了膜式水冷壁,能有效保护炉墙。在炉膛尾部设置了过热器,其出口集箱上装有喷水减温器,用于精确控制蒸汽温度。炉膛出口还布置了凝渣管束,对流管束与上下锅筒之间采用焊接连接,整体性强。尾部烟道则采用了螺旋鳍片管省煤器,以提升热效率。
3.在通风方式上,该炉型采用平衡通风或微正压方式,这有助于确保燃料的完全燃烧,从而实现较高的运行效率与可靠性。

4.在出厂形式上,它根据蒸发量大小有所不同:额定蒸发量40t/h的型号为一体式快装形式;蒸发量在40t/h到100t/h之间的为模块式快装形式;而蒸发量大于100t/h的则为散装形式。其产品规格覆盖额定蒸发量从10t/h至100t/h,额定压力范围在1.0MPa到2.5MPa之间。
了解了产品本身,我们进入正题,看看它的安装与调试流程。
1、安装前的准备工作
安装锅炉是一项系统工程,充分的准备是成功的一半。
(1)技术资料核查:首先,需要核对锅炉的出厂随机资料是否齐全,这包括总图、主要部件图、安装使用说明书、质量证明书以及受压元件的强度计算书等。确保所有技术文件清晰、完整。
(2)基础验收与放线:锅炉基础多元化由土建单位移交,并共同进行验收。要检查基础的外形尺寸、标高、中心线是否与设计图纸相符,同时核对预埋件的位置和数量。验收合格后,才能在基础上清晰地画出锅炉的纵向和横向中心线、标高基准点等。
(3)设备开箱与检查:在建设单位、监理单位等相关人员共同在场的情况下,进行设备开箱。仔细检查锅炉本体及各辅机、附件的外观有无损伤,核对型号、规格是否与合同及设计一致,清点零部件数量。杭州华源前线生产的SZS型锅炉,若为快装或模块式,其本体在出厂时已进行部分组装,检查时应重点关注运输过程中是否有变形或松动。
(4)施工组织与安全交底:编制详细的安装施工方案,对所有参与安装的人员进行技术交底和安全教育,明确各自的职责、施工方法和安全注意事项。确保现场施工用电、用水、消防及安全防护设施到位。
2、锅炉本体及辅机安装
这是安装工作的核心环节,多元化严格按照技术规范执行。
(1)锅炉本体就位:根据锅炉的不同出厂形式,采用相应的吊装方案。对于快装或模块式锅炉,通常使用吊车将锅炉整体或模块吊装至预先做好的基础上。就位时,要确保锅炉的纵向和横向中心线与基础画出的中心线对正。然后利用垫铁进行初步找平找正,最后进行地脚螺栓的灌浆与紧固。对于散装锅炉,则需从钢架开始,依次吊装锅筒、水冷壁、过热器等部件,工序更为复杂。
(2)辅机设备安装:紧接着是各类辅机的安装。这包括:
*燃烧器:确保其安装位置准确,与炉膛连接密封良好。
*给水泵:安装在坚实的基础上,保证其进出口管道连接正确,电机旋转方向无误。
*送风机、引风机:检查风机叶轮旋转是否灵活,与电机找正同心,进出口风道连接严密,减振措施有效。
*烟风道安装:所有烟道、风道的连接处多元化密封严密,防止漏风影响燃烧效率。烟囱的垂直度和固定强度需符合要求。
*水处理设备:安装软水或除氧设备,确保其出水水质能满足锅炉给水标准。
(3)管道、阀门及仪表安装:连接锅炉的给水管道、蒸汽出口管道、排污管道、疏水管道等。所有阀门安装前应进行清洗和检查,确保其开关灵活、严密不漏。压力表、安全阀、水位计等是锅炉的“眼睛”和“安全卫士”,多元化安装在规定位置,且便于观察和操作。安全阀需在调试前送检并整定其起跳压力。
3、电气与自控系统安装
现代锅炉的高度自动化离不开可靠的电气与控制系统。
(1)电缆敷设与接线:按照电气图纸敷设动力电缆和控制电缆。接线务必牢固准确,线号清晰。做好电缆的屏蔽和接地工作。
(2)控制柜与仪表柜安装:控制柜应安装在干燥、通风、无振动的位置。核对柜内元器件型号,检查接线是否松动。
(3)传感器与执行器安装:正确安装温度、压力、流量、液位等传感器,以及调节阀、电动执行器等设备。确保信号能够准确传输,执行机构动作到位。
4、烘炉与煮炉
锅炉本体安装完毕后,在正式投运前,多元化进行烘炉和煮炉,这是保护炉体、清除内部杂质的关键步骤。
(1)烘炉:目的是缓慢除去炉墙内的水分,防止其运行时因水分急剧蒸发而产生裂纹。通常采用火焰烘炉法,在炉膛内点燃小火,严格按照烘炉曲线控制温升速度和持续时间,缓慢加热。整个过程可能需要数天时间。
(2)煮炉:目的是清除锅炉受压元件内部的油污、铁锈等杂质,在金属表面形成保护性氧化膜。煮炉时,需向锅炉内加入按比例配制好的煮炉药剂(如磷酸三钠、氢氧化钠等),然后保持锅炉在较低压力下运行一定时间。煮炉结束后,待锅炉冷却,需进行彻底冲洗,直到排水清洁为止。
5、严密性试验与安全阀整定
在锅炉接近运行状态时,多元化验证其密封性和安全性。
(1)严密性试验:包括水压试验和漏风试验。
*水压试验:向锅炉内充满水,缓慢升压至工作压力,检查各受压元件、阀门、法兰连接处有无渗漏。然后继续升压至规定的试验压力,保压一段时间后,再降至工作压力进行检查。整个过程需有专人记录压力变化情况。
*漏风试验:主要检查炉膛、烟风道的密封性。可采用正压法或负压法,在系统内建立一定压力,观察压力下降速度或使用烟雾等方法查找漏点。
(2)安全阀整定:这是保证锅炉超压时能自动泄压的关键安全措施。多元化在有资质的专业人员监督下,按照锅炉铭牌上标定的工作压力,逐个调整安全阀的起跳压力和回座压力。整定后的安全阀应进行铅封。
6、点火调试与试运行
这是安装工作的最后冲刺,目的是使锅炉各系统协调运行,达到设计参数。
(1)冷态调试:在不点火的情况下,启动各辅机设备,如给水泵、送风机、引风机等,检查其运行电流、振动、噪音是否正常。模拟自动控制逻辑,检查程序动作是否正确。
(2)点火与升温升压:首次点火宜采用手动方式。点火后,严格控制炉膛升温速度和锅筒升压速度,防止热应力过大损坏锅炉部件。期间,要密切监视水位、压力、温度的变化。
(3)热态调试与参数优化:当锅炉压力、温度逐渐升至接近工作参数时,进行热态调试。这包括:
*燃烧调整:通过调节送风量、引风量以及燃料供给量,观察火焰形状和烟气成分,寻找受欢迎燃烧工况,提高效率,降低排放。
*自动控制系统投入:将水位控制、蒸汽温度控制、燃烧控制等投入自动状态,观察其调节品质,必要时对控制器的参数(如PID参数)进行微调,使系统响应快速且稳定。

*排污与吹扫:进行定期排污,以控制锅水品质。对蒸汽管道进行暖管和吹扫,清除管道内的杂质。

(4)满负荷试运行:在所有系统调试正常后,锅炉应进行连续不少于72小时的满负荷试运行。在此期间,优秀记录锅炉的各项运行参数,如蒸发量、压力、温度、排烟温度、烟气成分、水质指标等,验证其是否达到设计要求和合同约定。
7、验收与移交
试运行结束后,整理所有安装记录、调试报告、安全阀整定证书等文件,形成竣工资料。组织建设方、监理方等进行总体验收。验收合格后,向运行操作人员进行技术交底,详细介绍设备特性、操作规程和注意事项,并移交相关技术资料。
总结来说,SZS型水管锅炉的安装与调试是一个环环相扣、要求严谨的过程。从前期准备到最终移交,每一个环节都需要专业的知识、细致的操作和严格的质量控制。作为小编,我希望通过以上的梳理,能让大家对这种工业锅炉的投运过程有一个比较清晰的认知。记住,规范安装与精心调试,是锅炉未来长期安全、稳定、高效运行的根本保障。
