前期勘察与方案准备:人工攀爬检查爬梯护网锈蚀程度,标记锈蚀等级(轻 / 中 / 重度)与变形部位;根据户外腐蚀工况,选用环氧富锌底漆、户外耐候面漆,确定涂层总干膜厚度≥180μm;同步准备除锈工具与高空防护设备。

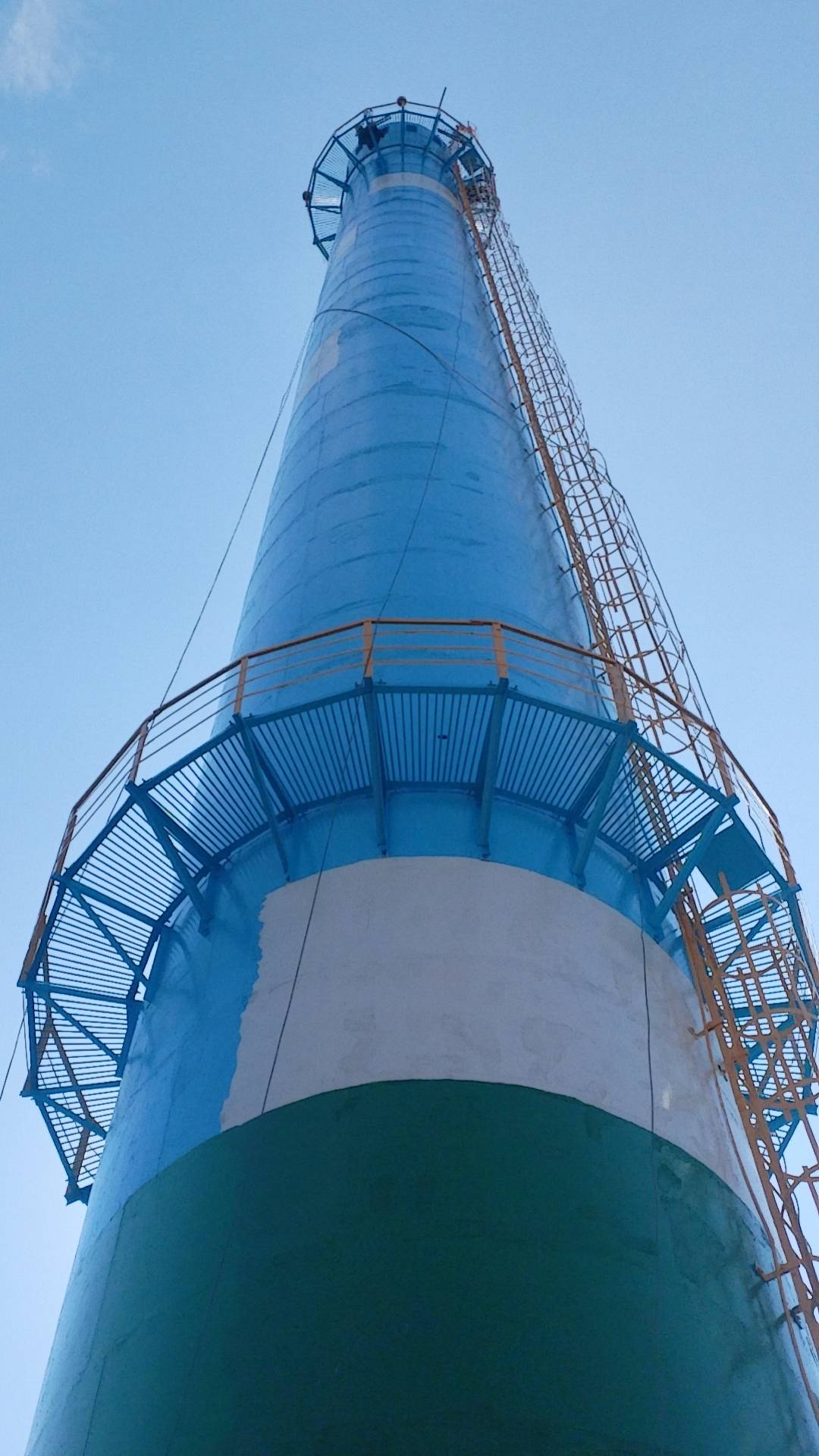

现场安全布设与预处理:在烟筒底部 30 米范围设双层隔离区,悬挂 “高空作业、禁止入内” 警示标识;搭建临时作业平台或固定吊篮,确保与爬梯护网距离≤50cm;先用角磨机(配钢丝轮)打磨爬梯护网锈蚀部位,再用高压吹风机清理除锈粉尘,最后用脱脂棉蘸溶剂擦拭油污,确保基面无杂质、含水率≤8%。
分层刷漆施工:先涂刷环氧富锌底漆,采用 “先螺栓 / 焊接点、后横杆 / 立杆” 的顺序,狭窄部位用小毛刷手工涂刷,避免漏涂;底漆固化 24 小时后,轻磨表面毛刺,再分 2 遍涂刷耐候面漆,刷涂时控制力度均匀,防止涂料堆积流挂;护网网格部位需逐根涂刷,确保网丝两侧均覆盖涂层。
细节修整与养护:涂刷完成后,检查爬梯踏步防滑纹、护网连接处是否有涂料堵塞,若有则用小刀轻轻清理;自然养护 72 小时,期间禁止触碰或攀爬;养护结束后,拆除作业平台与隔离设施,清理施工废料。
复杂结构涂刷:爬梯螺栓密集、护网网格细小,常规刷涂工具难以深入缝隙,易出现 “死角漏涂”;踏步防滑纹凹槽处涂料易堆积,影响防滑性能,需精准控制涂刷量。
高空作业安全与效率平衡:爬梯护网沿烟筒垂直分布,作业平台移动频繁,且需频繁切换站立位置才能全面涂刷,既影响施工效率,又增加高空坠落风险。
锈蚀处理不彻底隐患:部分焊接点、螺栓根部锈蚀易隐藏在涂层下,若除锈时未打磨到位,刷漆后易出现涂层鼓包、脱落,缩短防腐寿命。
安全防护:作业人员全程系双钩安全带,穿防滑鞋、戴防冲击眼镜;工具需系安全绳,禁止高空抛掷;遇大风、雨天立即停止作业,将平台降至地面固定。
材料与工艺管控:涂料使用前按比例调配,搅拌均匀后 2 小时内用完,避免固化浪费;除锈后 4 小时内必须刷底漆,防止金属二次氧化;刷漆时遵循 “薄涂多遍” 原则,每遍涂层厚度达标后再涂下一遍,避免流挂开裂。
质量细节把控:每完成一段爬梯护网涂刷,用湿膜测厚仪实时检测厚度,漏涂部位及时补涂;螺栓连接处需额外多刷 1 遍底漆,增强防锈效果;养护期间定期查看涂层状态,若遇降雨需在雨后检查是否有涂层损坏,及时修复。
外观质量标准:涂层表面均匀光滑,无漏涂、流挂、针孔、气泡,爬梯护网色泽一致无明显色差;螺栓、焊接点、网格缝隙无涂料堆积堵塞,踏步防滑纹清晰可辨;涂层无局部鼓包、脱落,与金属基面贴合紧密。
性能指标标准:涂层总干膜厚度≥180μm,合格率≥98%;划格法测试涂层附着力≥1 级;耐盐雾性能符合设计要求;爬梯护网除锈部位无残留锈蚀,金属本色暴露彻底。
安全与合规标准:施工过程无安全事故,安全作业记录完整;施工废料合规处置,无环境污染;竣工资料齐全,符合《钢结构工程施工质量验收标准》《建筑施工高处作业安全技术规范》。
