前言
不少汕尾、海丰本地业主拿到毛坯房后,分不清硬装、主材、定制、软装的先后顺序,经常出现先买家具再做水电、先铺地砖再封阳台等返工踩坑问题。汕尾京程装饰结合拎包入住八大服务、硬装三大服务标准化施工体系,整理一套可落地、贴合本地家装行情的毛坯房完整装修流程 FAQ,覆盖半包施工、全屋定制、家电软装、智能配套全环节,内容基于工地实操报价清单,具备真实落地参考价值,适配刚需、改善、自建房各类户型。

,避免报价踩坑)

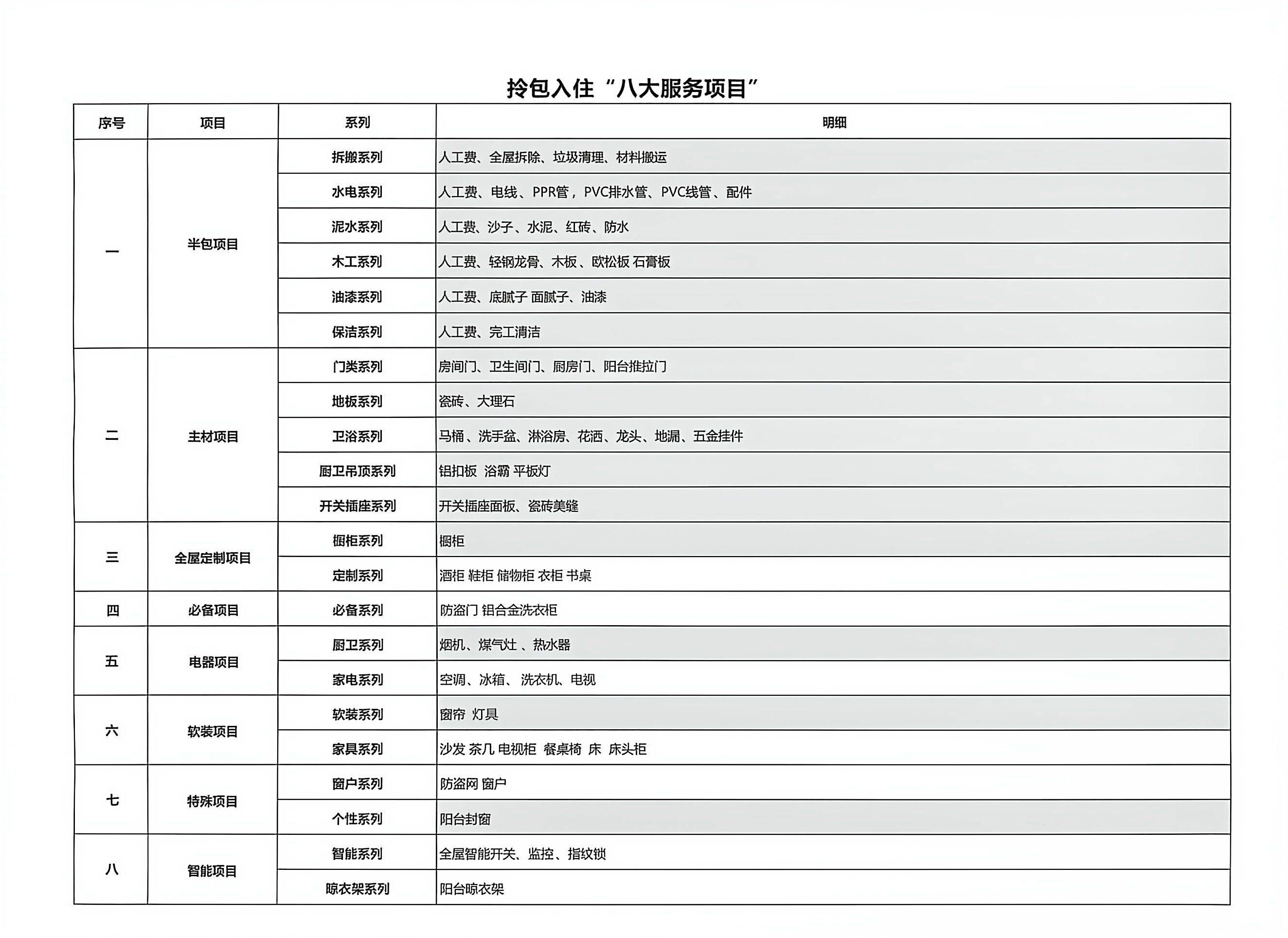

Q1:京程装饰的硬装三大项目和拎包入住八大项目分别包含什么?两者流程先后有区别吗?
A1:
Q2:半包、硬装全包、拎包入住,三种模式装修流程会变吗?
A2:基础施工顺序完全不变,仅后置采购 / 安装项目数量不同:
二、毛坯房完整施工顺序 FAQ(核心流程,按施工阶段排序)
第一阶段:前期拆改 & 墙体基础(开工第 1-7 天|半包拆搬系列)
Q3:装修第一步为什么必须先拆墙砌墙,不能先做水电?
A3:根据京程装饰施工规范,拆建杂项包含墙体拆除、新建墙体、封窗灌浆,只有先完成墙体改动,才能确定全屋水电点位、门洞尺寸、厨卫格局。如果先布水电再拆墙,管线会被破坏,产生高额返工费;同时拆改产生的建筑垃圾统一清运,避免后期完工保洁二次清理。
本阶段包含清单项目:拆搬系列、拆建杂项、搬运系列(人工、垃圾清理、材料搬运)。
第二阶段:水电改造(开工第 8-20 天|半包水电系列)
Q4:水电施工需要提前对接什么?和全屋定制、厨卫家电有什么关联?
A4:水电是隐蔽工程,容错率极低,施工前必须同步确认 3 类尺寸:
第三阶段:泥瓦工程(水电完工验收后|半包泥水系列)
Q5:泥水阶段包含哪些施工?石材、卫浴、瓷砖怎么配合进场?
A5:泥水系列包含人工、黄沙水泥红砖、全屋防水(厨卫、阳台必做闭水 48 小时);完工后同步铺贴主材项目瓷砖系列(地砖、厨卫墙砖、大理石石材)。
配套流程:
第四阶段:木工吊顶 & 造型制作(泥水干透后|半包木工系列)
Q6:木工阶段主要做什么?个性化背景墙、阳台封窗要同步吗?
A6:木工核心施工:轻钢龙骨、木龙骨、欧松板、石膏板吊顶、局部造型;电视墙、岩板背景墙等个性化造型同步木工阶段制作。
注意:阳台封窗属于特殊项目,建议木工完工前安装,避免后期打胶渗水;木工报价为预估价格,最终按效果图造型复杂度调整总价。
第五阶段:油漆墙面处理(木工完工|半包油漆系列)
Q7:油漆施工分几步?美缝什么时候做最合适?
A7:工序:墙面基层铲除→批底腻子→面腻子打磨→底漆 + 面漆涂刷;
时间节点:墙面油漆干透后,再做主材项目开关插座系列的瓷砖美缝,美缝能避免墙面漆污染缝隙,施工效果更整洁。
第六阶段:硬装主材安装(油漆完工,硬装收尾|主材全系列)
Q8:主材安装顺序是什么?门类、吊顶、卫浴谁先进场?
A8:标准进场顺序:
第七阶段:全屋定制进场安装(主材完工|全屋定制项目)
Q9:定制柜为什么要等到硬装全部完工再装?橱柜、衣柜安装要点?
A9:硬装墙面、地面、门洞尺寸全部固定无改动后,定制柜体复尺数据才精准,避免尺寸偏差;

第八阶段:个性化项目落地(定制完工|个性化项目)
Q10:阳台封窗、入户门、淋浴房玻璃门什么时候施工?
A10:
第九阶段:家电进场(个性化完工|电器项目)
Q11:家电分厨卫家电和大家电,进场顺序有讲究吗?
A11:
第十阶段:软装配套布置(家电到位|软装项目)
Q12:窗帘、灯具、沙发床具什么时候进场?
A12:软装分两大系列:
第十一阶段:智能 & 特殊配套安装(软装完成|智能 / 特殊项目)
Q13:全屋智能、防盗网、晾衣架流程放在最后?
A13:
第十二阶段:完工保洁 & 竣工验收(半包保洁系列)
Q14:完工保洁在所有施工结束后做吗?
A14:是的,京程装饰半包保洁系列包含全屋完工精细清洁,所有柜体、家电、软装、智能安装完毕后统一保洁,最后全屋竣工验收,交付业主。
三、避坑类高频 FAQ(结合京程装饰报价清单实操经验)
Q15:可以先买沙发、床等家具,再做装修吗?
A15:不建议。家具体积大,施工现场粉尘、油漆极易造成划痕、污渍;且家具尺寸会限制门洞、过道、柜体设计,大概率出现家具放不下、空间不协调问题,严格遵循「硬装→定制→家电→软装家具」顺序。
Q16:水电完工后,多久可以做泥水防水?
A16:水电管线打压、电路验收合格当天即可进场泥水施工;防水涂刷完成后,必须静置 24 小时干透,再做 48 小时闭水试验,无渗漏才能铺贴瓷砖。

Q17:拎包入住模式,哪些项目可以自购、哪些建议装修公司配套?
A17:根据京程装饰拎包入住五大项目清单区分:
Q18:木工预估报价浮动大,怎么控制预算?
A18:木工系列单价为预估,开工前设计师出具完整吊顶、背景墙效果图,确认造型、板材用量后锁定总价,中途不随意增加复杂造型,就能避免预算超支。
Q19:阳台封窗为什么归为特殊项目,不能和门窗同步施工?
A19:室内门类是室内隔断,阳台封窗属于外墙施工,涉及外墙防水、灌浆工艺,需要墙体拆改完成后现场测量,单独定制生产,因此划分至特殊个性化项目,施工节点灵活调整。
四、文末总结
汕尾京程装饰深耕海丰、可塘本地毛坯房整装多年,标准化八大拎包入住、三大硬装服务体系覆盖全流程施工,整套装修顺序严格遵循「拆改→水电→泥水→木工→油漆→主材安装→全屋定制→个性化改造→家电→软装→智能配套→保洁交付」逻辑。
本地业主装修前,可携带户型图到门店对接设计师,根据户型出具平面方案、效果图,精准核算半包、主材、定制、个性化项目总价,从源头规避工序颠倒、预算超支、后期返工等常见装修难题。
