近日,南方电网贵州送变电公司铜仁西500千伏线路工程项目团队传来捷报——经过铜仁供电局运维团队连续8天的严格核查与验收,该工程顺利完成全部竣工验收环节。

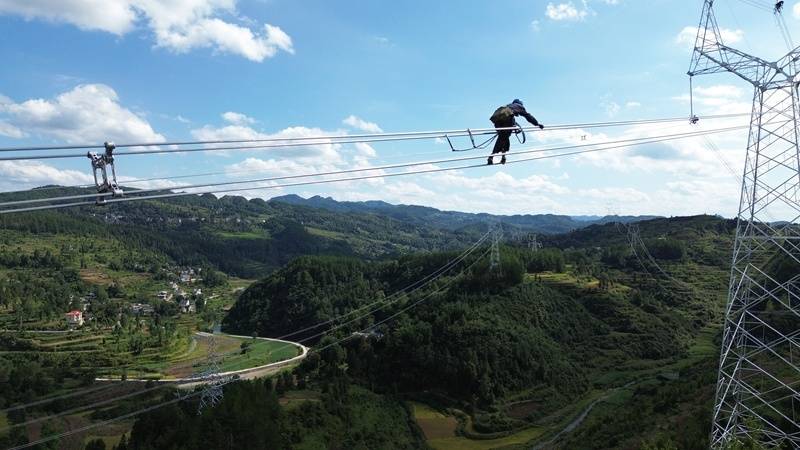

验收现场。
作为铜仁地区电网网架优化升级的重点工程,铜仁西500千伏线路工程自开工以来备受关注。据悉,该工程新建线路全长55.085公里,共架设铁塔103基,涵盖多种塔型配置,全面满足复杂地形下的线路架设需求。针对铜仁地区冬季易覆冰的特点,工程按冰区差异化设计,科学划分施工标准:10毫米冰区覆盖82基塔,15毫米冰区涉及21基塔,通过强化杆塔强度、优化导线选型等措施,确保极端天气下线路稳定运行。
验收过程中,铜仁供电局运维团队对杆塔基础、导地线连接、绝缘子串安装等关键部位进行逐项检查,同步核查施工记录、试验报告等竣工资料,并重点验证电子化移交系统的完整性与准确性。经多维度评估,公司工程各项指标均符合设计要求及相关规范,尤其在施工质量管控、资料归档规范性等方面表现突出,得到业主单位、监理单位及设计单位的一致好评。
“此次验收顺利通过,是对项目建设团队辛勤付出的最好肯定。”项目负责人吴飞表示,自工程启动以来,团队严格落实标准化作业流程,强化安全质量双控机制,最终实现了工程高质量交付。
目前,项目已进入投运前的最后冲刺阶段。根据计划,铜仁西500千伏线路将于12月底前正式投入运行。届时,该线路将显著提升铜仁地区电网的供电能力与可靠性,进一步优化黔东北地区电力资源配置,为当地经济社会高质量发展提供坚强电力支撑。(文/图 陈颖、吴飞)
