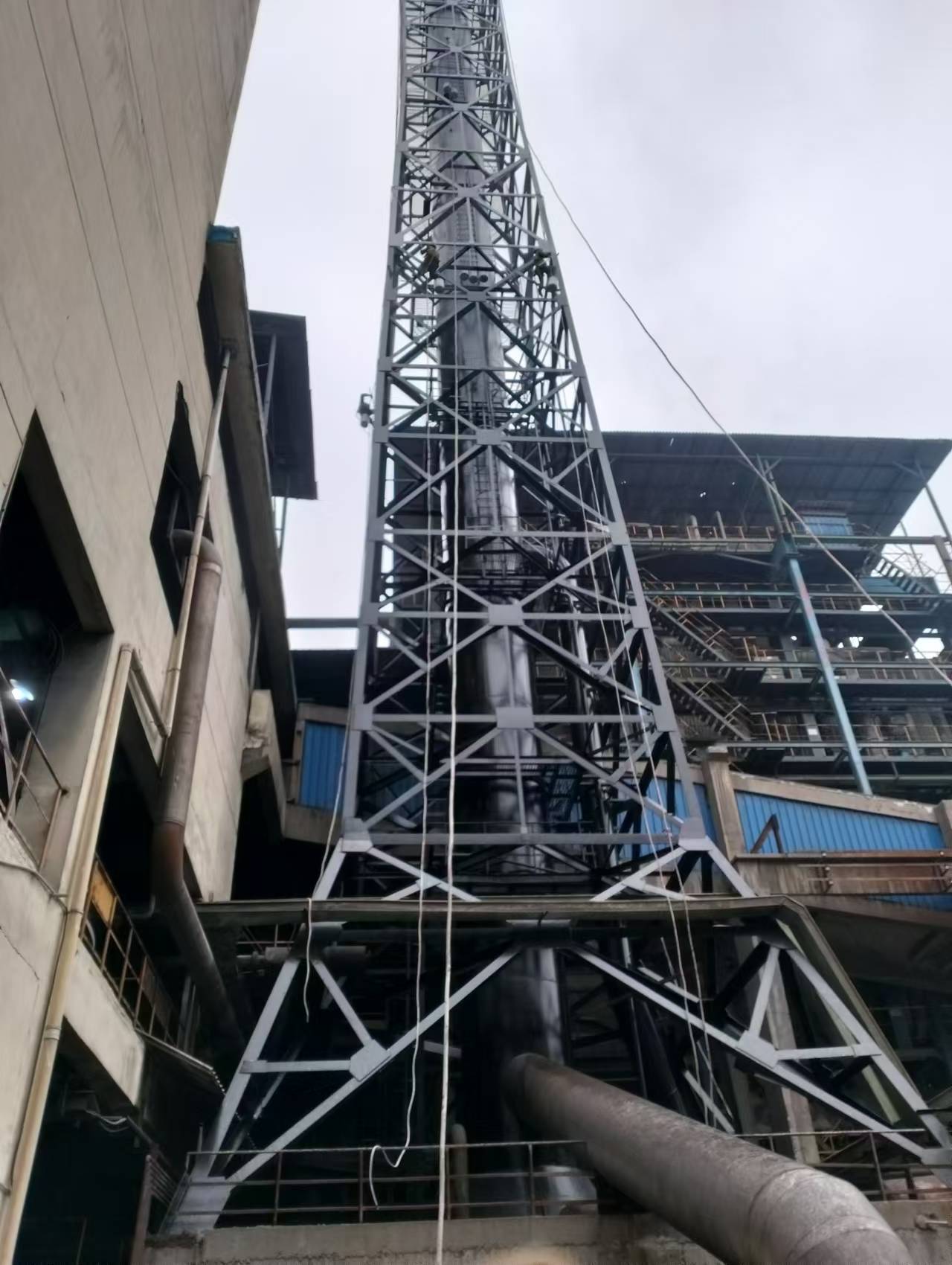

一、施工工序
(一)施工前安全防护与现场准备
1.施工前与电厂运行班组协调,划定炉架施工隔离区,采用防火阻燃帆布对锅炉本体、高温管道、电缆桥架进行全覆盖防护,防止除锈铁屑、涂料滴落造成设备损坏;在施工区域下方设置硬质警戒区,悬挂 “高空防腐作业 禁止入内” 警示标识,安排专人 24 小时监护。
2.搭设高空作业平台,确保平台与炉架连接牢固,作业人员全程系挂双钩安全绳,工具放入防坠工具袋;办理电厂动火作业、临电使用审批手续,配备灭火器、接火斗等消防器材,严禁在易燃区域违规动火。
3.遇大风(风速≥6 级)、雨雪、锅炉满负荷高温运行时段,立即停止高空作业。
(二)分阶段标准化施工工序
1.基层除锈与结构加固
重度锈蚀区域处理:采用喷砂除锈工艺,控制喷砂压力 0.5-0.7MPa,彻底清除钢构件表面铁锈、氧化皮、油污,达到 Sa2.5 级标准(表面无可见锈蚀、油污,呈现均匀金属光泽);对壁厚减薄超标部位,协同电厂技术人员进行钢板补强或构件更换;对开裂焊缝进行补焊,焊后打磨平整。
轻度锈蚀区域处理:采用角磨机搭配钢丝刷进行机械除锈,达到 St3 级标准(表面无可见油脂和污垢,无附着不牢的氧化皮、铁锈);对螺栓松动部位进行紧固,加装防松垫片。 除锈完成后需在4 小时内涂刷底漆,防止金属表面二次返锈。
2.分层防腐涂装施工
底漆施工:采用高压无气喷涂工艺,均匀涂刷环氧富锌底漆,重点喷涂焊缝、边角、螺栓连接处等易腐蚀部位,确保底漆完全覆盖基层,干膜厚度控制在 80-100μm;底漆固化后检查漆膜完整性,对漏涂部位及时补涂。
中涂施工:待底漆完全固化后,涂刷环氧云铁中涂漆,增强涂层厚度与抗腐蚀能力,干膜厚度控制在 100-120μm;中涂漆干燥后,用细砂纸打磨表面颗粒、流痕,提升与面漆的附着力。
面漆施工:采用喷涂 + 人工补涂结合的方式,大面积构件用高压无气喷涂,边角、缝隙等部位用毛刷补涂;确保面漆色泽均匀一致,无明显色差,干膜厚度控制在 50-80μm;对炉架安全警示部位(如爬梯、平台边缘),涂刷黄黑相间警示色,警示条宽度均匀、边缘整齐。
3.工序自检与防护拆除
每完成一道涂层施工,班组自检涂层厚度、附着力;全部涂装完成后,采用干膜测厚仪检测总厚度,确保 90% 以上测点达到设计要求;采用划格法检测涂层附着力,漆膜脱落面积≤5% 为合格。 待面漆完全固化后,拆除防护帆布,清理施工废弃物,做到工完场清。
二、 竣工验收
1.施工单位内部自检
涂层外观:色泽均匀,无流挂、漏涂、起皮、开裂现象,警示色分色清晰;
涂层性能:干膜厚度达标,附着力测试合格,耐温性符合设计要求;
结构状态:炉架钢构件无松动、变形,焊缝无开裂,承载力满足运行需求。
2.正式联合竣工验收
施工单位向甲方提交竣工验收申请,附完整竣工资料,包括施工方案、材料合格证与检测报告、工序验收记录、涂层检测数据、施工影像资料、竣工图纸等。
甲方组织电厂设备管理部门、监理、施工三方联合验收,通过现场目测、干膜测厚仪实测、附着力测试等方式,判定工程质量是否符合合同及电厂安全运行要求。
验收合格后签署《竣工验收报告》;若存在涂层厚度不足、警示色不规范等问题,限期整改并复验。
3.竣工交付与后期维护
办理项目移交手续,向甲方移交维护说明书,明确后期维护注意事项:每月巡检一次炉架涂层状况,发现破损及时补涂;每季度紧固一次连接螺栓;每年在锅炉停炉检修期,对炉架进行全面防腐复查。 按电厂档案管理要求整理施工全过程资料,分类归档,完成项目结算。
