一、施工难点及注意事项
(一)核心施工难点
1.高盐雾环境除锈防腐:港口空气含盐量高,金属构件易出现 “点蚀”“缝隙腐蚀”,除锈不彻底或涂层附着力不足时,易快速二次锈蚀,需强化基层处理与防腐材料适配性。

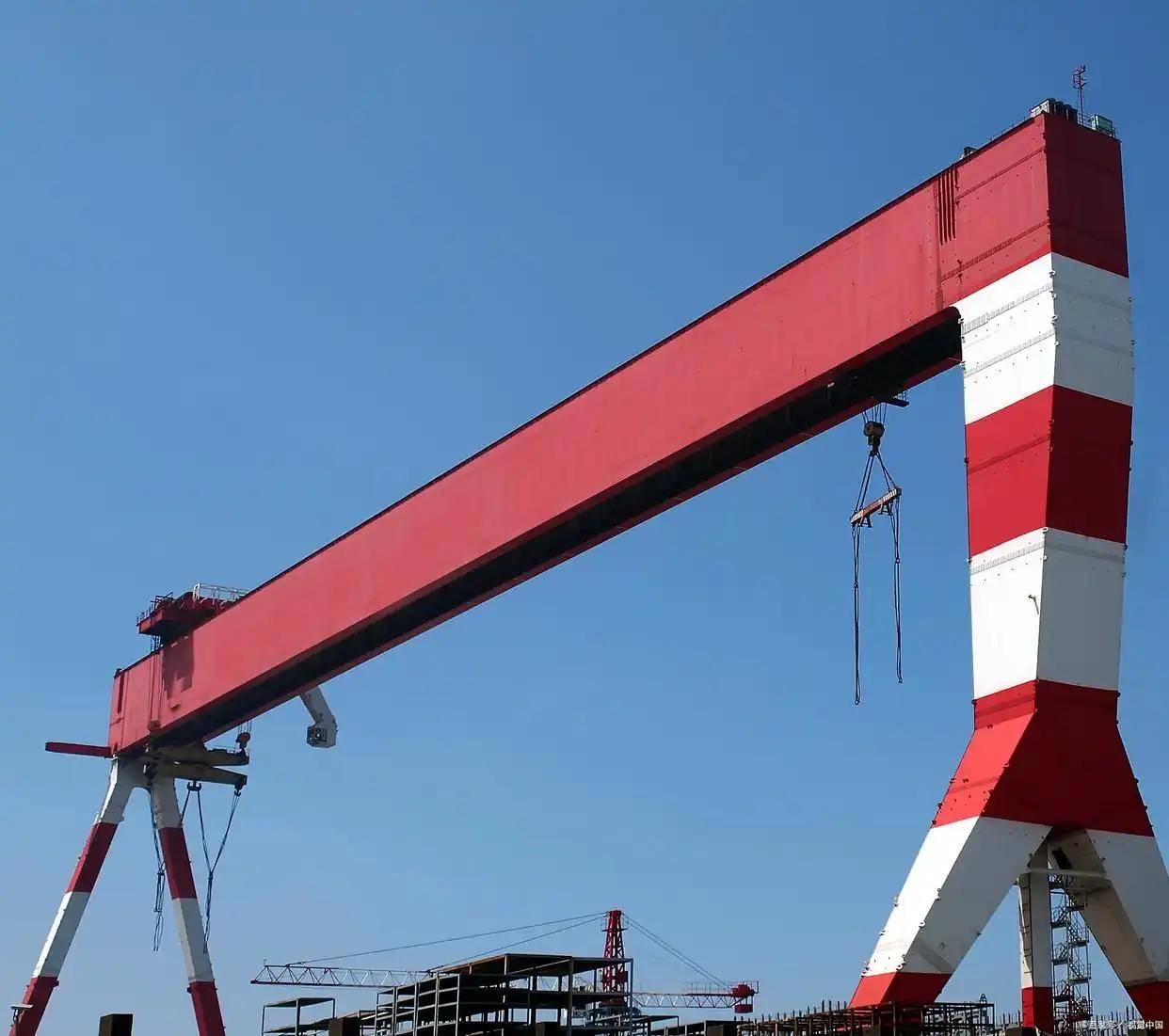

2.复杂结构施工盲区:港机结构复杂,杆件密集、销轴众多,喷砂 / 涂刷时易出现 “死角漏除”“漏涂”,尤其是起重臂内部、行走轮组等隐蔽部位,施工难度大。
3.高空与港口作业协同:港机高度高,高空作业平台移动受限,且需避开港口船舶靠泊、货物装卸时段,施工窗口期紧张;同时,海风易影响涂层均匀性,增加施工风险。
(二)关键注意事项
1.安全防护:高空作业人员持高空作业证、焊工证双证上岗,禁止单人独立作业;工具系安全绳,避免坠落伤人;遇大风、雨天、高温、低温立即停工,防止人员坠落或涂层固化不良;港口作业需遵守港区安全规定,远离易燃易爆区域,配备灭火器、急救箱等应急物资。
2.材料与工艺管控:涂料按比例调配,搅拌均匀后 2 小时内用完,避免因高湿度导致涂料变质;除锈后必须在 4 小时内涂底漆,防止金属二次氧化;涂刷时控制喷涂压力与喷嘴距离,用湿膜测厚仪实时监测厚度,确保每遍达标;高盐雾区域额外多涂 1 遍底漆,增强防锈效果。
3.质量细节把控:销轴、螺栓根部等易腐蚀部位,除锈后先涂防锈脂,再刷底漆;密封胶施工前,清理缝隙内油污、粉尘,涂底涂剂提升粘结力,避免雨水渗入;养护期间定期巡查,雨后检查涂层是否有渗水、鼓包,及时补修;施工过程中避开海水飞溅时段,防止盐分附着未固化涂层。
二、竣工验收标准
1.外观质量标准:涂层表面平整光滑,无漏涂、流挂、针孔、气泡、开裂,色泽均匀无明显色差;焊缝、销轴、螺栓连接处涂层完整,无堆积或缺失;密封胶表面光滑,无开裂、气泡,与构件衔接紧密。
2.性能指标标准:涂层总干膜厚度≥220μm,合格率≥98%;划格法测试涂层附着力≥1 级;耐盐雾性能符合设计要求;构件无残留锈迹、氧化皮,除锈等级达标。
3.安全与合规标准:施工过程无安全事故,安全作业记录完整;施工废料交由有资质机构合规处置,无环境污染;竣工资料齐全,符合《钢结构工程施工质量验收标准》《建筑防腐蚀工程施工质量验收标准》及港口机械安全运营相关规范。
